Запуск линии электропередачи New England Clean Energy Connect (NECEC) в январе, обеспечивающей подачу электроэнергии из Канады в штат Мэн, был воспринят как несомненный триумф возобновляемой энергетики. Однако, спустя почти полгода эксплуатации, первые статистические данные заставляют усомниться в том, насколько активно рекламируемый проект действительно способен продвинуть энергетический переход в регионе.

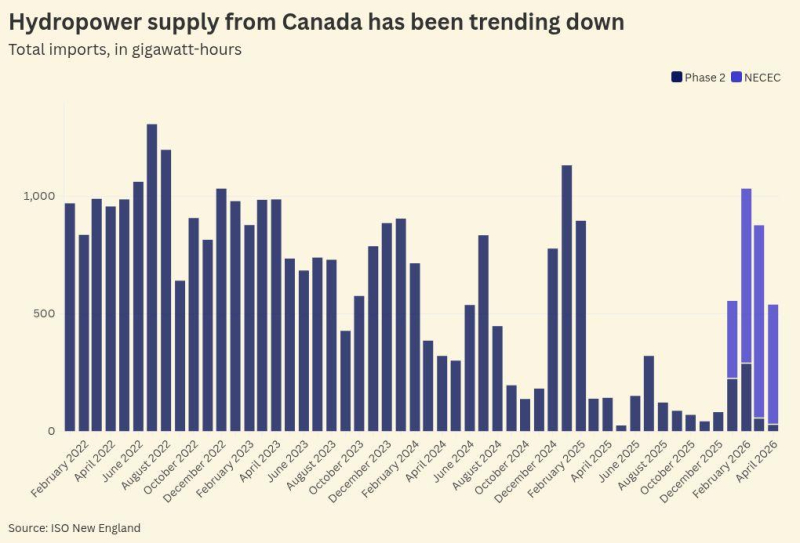

Анализ показывает, что прирост потока энергии в Новой Англии оказался минимальным. Более того, зафиксировано около 27 дней, когда по новой магистрали, известной как NECEC, электричество вообще не передавалось. Если текущая динамика сохранится, Новая Англия в этом году получит меньше гидроэнергии по двум линиям электропередачи, чем по одной линии в 2023 году и в предшествующие периоды.
«То, что мы наблюдаем сейчас, далеко от тех ожиданий, которые возлагались на проект», — прокомментировал ситуацию Джозеф ЛаРуссо, менеджер программы Clean Grid в климатической некоммерческой организации Acadia Center.
Дополнительную нагрузку на поставки канадской гидроэлектроэнергии потенциально может создать линия Champlain Hudson Power Express, которая в этом месяце начала подавать электричество из Квебека в Нью-Йорк.
Botanchik благодарит своих друзей. Станьте одним.
Истоки NECEC восходят к закону Массачусетса 2016 года, который обязывал штат закупать 1,6 гигаватт морской ветровой энергии и ещё 1,2 гигаватта вторичной возобновляемой энергии. План предусматривал заключение контракта с государственным канадским поставщиком электроэнергии Hydro-Québec, чтобы задействовать богатые гидроэнергетические ресурсы региона и построить новую линию электропередачи для транспортировки энергии на юг.
Canary Media
Первоначальное предложение, предполагавшее прокладку 192 миль через Нью-Гэмпшир, было отклонено в 2019 году после массовых протестов общественности, обеспокоенной воздействием на лесные массивы штата. Линия электропередачи через Мэн столкнулась с аналогичными спорами: в 2021 году референдум в масштабе штата приостановил реализацию проекта до 2023 года, когда жюри постановило, что разработку можно возобновить.
Первые результаты и перспективы для Новой Англии
Два с половиной года спустя NECEC заработал и начал поставлять первые электроны в Новую Англию. Это, безусловно, заметное достижение в условиях, когда администрация Трампа предпринимает активные шаги, чтобы остановить прогресс в области чистой энергетики, включая морскую ветроэнергетику — краеугольный камень планирования декарбонизации Северо-Востока. И хотя результаты на данный момент выглядят неоднозначными, некоторые эксперты продвигают эту линию как фактор, оказывающий влияние на будущее экологической устойчивости региона.
Сколько гидроэлектроэнергии поступает из Квебека?
Когда NECEC запустился в начале этого года, губернатор Массачусетса Маура Хили, демократ и защитник климата, рекламировал его как крупную победу в достижении целей в области возобновляемых источников энергии и способности экономить денежные средства на счетах за коммунальные услуги.
